Zalewanie słupów na raty – jak robić to dobrze?

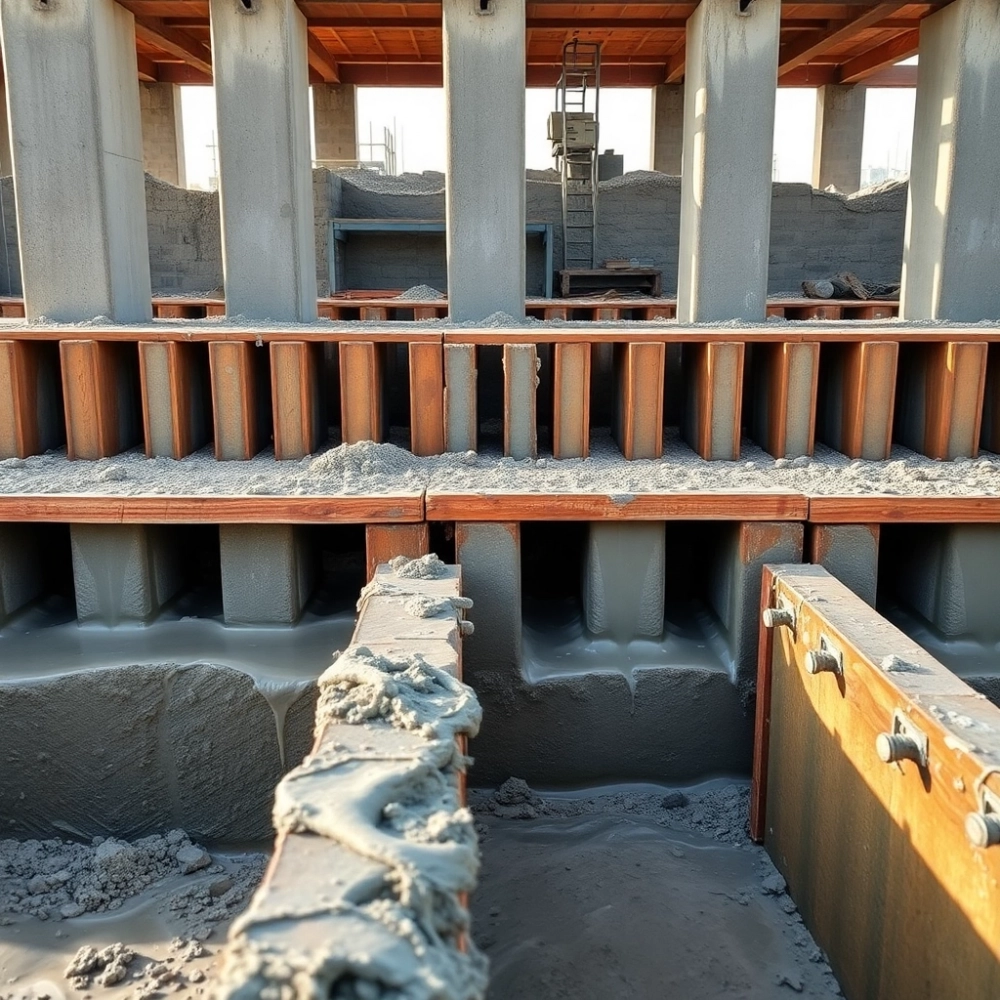

Szalunek i zbrojenie słupa przed pierwszym zalaniem
Ruszt szalunkowy trzyma mieszankę w ryzach, aż zwiąże na tyle, by utrzymać własny ciężar i przekazać obciążenia na zbrojenie. Przy zalewaniu słupów na raty szalunek musi być szczelniejszy niż przy jednorazowym betonowaniu, bo przerwy w pracy odsłonią każdą szczelinę. Deski lub płyty deskowań systemowych powinny być klinowane co maksymalnie 50 cm, a ściągi rozmieszczone w pionie nie rzadziej niż co 60 cm.

- Szalunek i zbrojenie słupa przed pierwszym zalaniem
- Betonowanie słupów z przerwami jak łączyć warstwy
- Pielęgnacja betonu między kolejnymi etapami zalewania
Zbrojenie główne w słupie żelbetowym to najczęściej cztery pręty Ø12 mm lub Ø16 mm w narożnikach strzemion, przy czym średnica zależy od obciążenia i wysokości słupa. Strzemiona pełnią tu podwójną funkcję: zapobiegają wyboczeniu prętów głównych podczas zalewania etapowego oraz przejmują naprężenia ścinające w strefie styku starej i nowej warstwy betonu. Ich rozstaw w strefie styku powinien wynosić 100-150 mm, czyli dwukrotnie gęściej niż w pozostałej części słupa.
Kotwy wystające z fundamentu lub stropu wymagają szczególnej uwagi przy etapowaniu, ponieważ miejsce połączenia starego betonu z nowym to najsłabszy punkt konstrukcji. Pręty powinny być oczyszczone z mleczka cementowego i korozji szczotką drucianą na długości minimum 40 cm powyżej planowanego styku. Bez tego zabiegu przyczepność nowej warstwy spada nawet o 40%, a cały słupek traci nośność obliczeniową.
Kluczowy jest także dobór konsystencji mieszanki betonowej. Klasy C25/30 i wyższe wymagają konsystencji S3 lub S4, żeby beton samoczynnie rozpłynął się wokół gęstego zbrojenia i wypełnił narożniki szalunku. Zbyt gęsta mieszanka zostawia puste przestrzenie przy strzemionach, zbyt płynna segreguje kruszywo i osiada nierównomiernie podczas długiego etapowania.

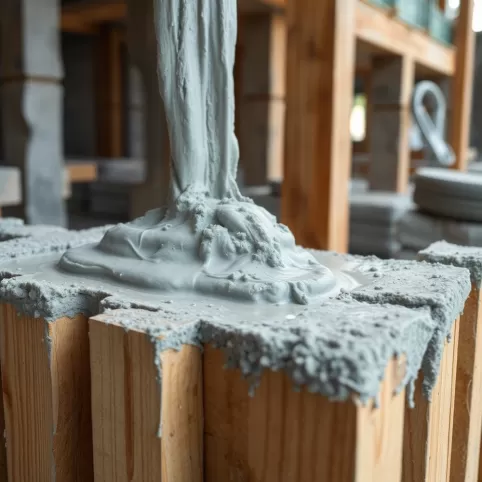

Przed wlaniem pierwszej porcji betonu szalunek warto zwilżyć wodą z dyszy, nie polewając strumieniem. Suche deski ciągną wodę z mieszanki, przyspieszając wiązanie przy ściankach i tworząc raki, które potem trudno wypełnić kolejną warstwą.
Betonowanie słupów z przerwami jak łączyć warstwy
Przerwa technologiczna między kolejnymi etapami zalewania słupów na raty nie może być przypadkowa, bo każda godzina zmienia właściwości styku. Beton zaczyna wiązać po 2-4 godzinach od zarobienia, w zależności od temperatury i klasy cementu. Po 8 godzinach jego powierzchnia traci zdolność do chemicznego połączenia z nową warstwą i zaczyna działać jak obce podłoże.
Praktyka pokazuje, że optymalne okno na dolewanie kolejnej warstwy to 4-6 godzin w lecie i 6-10 godzin wczesną jesienią lub wiosną. Po tym czasie trzeba przygotować styk inaczej: skuć mleczko cementowe, zwilżyć wodą i zastosować mostek sczepny z zaprawy polimerowo-cementowej. Bez tego zabiegu granica między warstwami staje się płaszczyzną pęknięcia już pod pierwszym obciążeniem użytkowym.
Wibrowanie betonu przy etapowym zalewaniu wymaga innego podejścia niż przy jednorazowym wypełnieniu szalunku. Buławę wibracyjną zanurzamy na głębokość 15-20 cm w poprzednią, jeszcze plastyczną warstwę, żeby nowy beton nie odseparował się od starego przez poduszkę powietrzną. Czas wibrowania jednego punktu to 8-15 sekund, aż na powierzchni pojawi się mleczko cementowe, ale nie dłużej, bo segregacja kruszywa osłabia strukturę.
Wysokość pojedynczego etapu zalewania słupów na raty zależy od przekroju słupa i mocy pompy. Przy słupach 25×25 cm optymalne są odcinki 1,2-1,5 m, co odpowiada masie 75-95 kg betonu na metr bieżący. Wyższe warstwy generują zbyt duże ciśnienie hydrostatyczne na deskowanie, aż do rozejścia się szalunku, co widać na forach budowlanych jako klasyczne „rozjechały mi się deski".
| Parametr | Słupek 25×25 cm | Słupek 30×30 cm |
|---|---|---|
| Masa betonu na 1 mb | ok. 156 kg | ok. 225 kg |
| Optymalna wysokość etapu | 1,2-1,5 m | 1,0-1,3 m |
| Zapotrzebowanie na zbrojenie (przy Ø12) | ok. 4,5 kg/mb | ok. 5,8 kg/mb |
| Ciśnienie na szalunek przy 1,5 m | ok. 36 kPa | ok. 36 kPa |
Tabela pokazuje, że zapotrzebowanie materiałowe rośnie szybciej niż przekrój, bo rośnie masa własna słupa. Dlatego przy słupach 30×30 cm lepiej rozłożyć zalewanie na trzy etapy niż na dwa.
Jeśli przerwa w pracy przekracza 24 godziny, styk traktuje się jak przerwę konstrukcyjną. W takiej sytuacji projektant powinien przewidzieć dodatkowe pręty kotwiące w ścianie lub słupie, zgodnie z PN-EN 1992-1-1 (Eurokod 2), punkt 6.2.5.
Pielęgnacja betonu między kolejnymi etapami zalewania
Beton w pierwszych 24 godzinach po wlaniu traci nawet 50% wody potrzebnej do hydratacji, jeśli nie zostanie odpowiednio zabezpieczony. Przy etapowym zalewaniu słupów na raty pielęgnacja dotyczy nie tylko górnej powierzchni, ale też boków słupa odsłoniętego po zdjęciu szalunku i dolnej warstwy czekającej na kontakt z następną porcją mieszanki.
Najskuteczniejszą metodą jest utrzymanie wilgotności przez spryskiwanie wodą co 3-4 godziny w dzień i raz na noc, przez minimum 7 dni w lecie i 5 dni w umiarkowanej temperaturze. Alternatywą są folie polietylenowe lub preparaty curingowe, które tworzą błonę zatrzymującą wodę w mieszance. Folia wymaga jednak szczelnego przylegania, bo każde fałdowanie tworzy kanał parowania i osłabia beton w tym miejscu.
Temperatura otoczenia decyduje o tempie hydratacji, a więc i o czasie potrzebnym na bezpieczne dolewanie kolejnej warstwy. Poniżej 5°C wiązanie praktycznie się zatrzymuje, co pozwala na dłuższą przerwę, ale jednocześnie obniża wytrzymałość końcową o 15-20% w stosunku do betonu dojrzewającego w 20°C. Dlatego w sezonie jesiennym wiele osób rezygnuje z etapowania i wylewa słupy jednorazowo w cieplejszy dzień.
Odsłonięte pręty zbrojeniowe wystające ponad stwardniałą warstwę betonu to miejsca szczególnie narażone na korozję w okresie oczekiwania. Wystarczy tydzień wystawienia na deszcz i powietrze, żeby na stali pojawił się nalot rdzy, który trzeba usunąć przed kolejnym etapem. Pominięcie tego kroku skutkuje późniejszymi rysami wzdłuż prętów i odspajaniem się otuliny.
Nigdy nie dolewaj świeżego betonu na warstwę, która straciła już swoją plastyczność bez wcześniejszego zroszenia wodą i zagruntowania. Suche podłoże natychmiast odciąga wodę z nowej mieszanki, tworząc słaby, pylący styk zamiast monolitu.
W polskich warunkach klimatycznych większość budów systemem gospodarczym rozłożona jest na weekendy i urlopy, co naturalnie wymusza zalewanie słupów na raty z przerwami 3-7 dni. Przy takich odstępach warto zaplanować każdy etap jako odrębną operację betonowania z pełną dokumentacją: data, godzina, temperatura, klasa betonu i warunki pogodowe. Taki dziennik budowy przyda się nie tylko inspektorowi nadzoru, ale też samemu inwestorowi, gdy po latach pojawi się pytanie o jakość fundamentów.
Dodatkowym ułatwieniem jest stosowanie domieszek opóźniających wiązanie, które pozwalają wydłużyć czas urabialności mieszanki z 2 do 4-6 godzin bez utraty wytrzymałości końcowej. Domieszka taka kosztuje około 15-25 zł za m³ betonu, a daje elastyczność potrzebną przy pracy w pojedynkę.
Przerwa krótka (do 8 h)
Wystarczy zroszenie powierzchni wodą i wibrowanie nowej warstwy z zanurzeniem 15 cm w starą.
Przerwa długa (8-24 h)
Skuj mleczko cementowe, zagruntuj zaprawą sczepną, wibruj z pełnym zanurzeniem.
Przerwa wielodniowa (ponad 24 h)
Traktuj styk jak przerwę konstrukcyjną, skonsultuj z projektantem konieczność dodatkowych kotew.
Łączenie warstw w słupach żelbetowych rządzi się tymi samymi prawami co łączenie wylewek fundamentowych, ale konsekwencje błędów są poważniejsze, bo słup przenosi obciążenia pionowe na całą wysokość kondygnacji. W razie wątpliwości co do długości przerwy lub stanu podłoża lepiej zatrzymać prace na dzień i skonsultować się z kierownikiem budowy niż ryzykować osłabienie konstrukcji, której naprawa kosztuje kilkadziesiąt razy więcej niż sama przerwa w pracy.
Źródła danych i norm: PN-EN 1992-1-1 (Eurokod 2 projektowanie konstrukcji z betonu), PN-EN 206+A2:2021 (beton wymagania, właściwości, produkcja i zgodność), Rozporządzenie Ministra Infrastruktury z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2002 nr 75 poz. 690 z późn. zm.), ITB Instrukcja 282/2011 (Wytyczne projektowania i wykonywania konstrukcji z betonu).
